如何正确地拍摄工程影像资料——现场留痕三层闭环法

作者:何孔飞

 引言:为什么你的照片不被认可?

 干了8个月,照片拍了几百张,结算时甲方一句“这不是我们项目的”,全废了。审计不认照片,根源无外乎三条:

  • 时间证据——照片无日期水印,无法确认拍摄时间,不予采信。
  • 无空间证据——照片无位置参照,无法定位工程部位,不予采信。
  • 无过程证据——只有完工照无原始状态,无法证明变化发生,不予采信。

三层闭环留痕法,专为解决这三个问题而设。环环相扣,缺一层即证据链断裂。


第一层:开工前——原始状态

这是最容易被忽略、却最关键的一环。没有原始状态,你就无法证明“变化发生了”。

拍摄三要点:

  • 整体全貌:能看清位置、范围、周边环境。
  • 局部细节:能对应图纸上的具体部位。
  • 参照物:轴线牌、楼层号、周边标志性建筑。


文章配图


典型案例:某项目土方开挖签证,施工方只拍开挖后照片,未拍原状地貌。甲方称“这块地本来就该挖”,施工方无法反驳,直接被核减30万。

举一反三:所有涉及“改变原状”的工序——拆除、凿除、破除、开挖、回填——必须先拍原始状态。没有“之前”,就没有“之后”。



第二层:过程中——三要素齐全

施工过程照片,必须同时具备三大要素,缺一不可。

要素一:日期水印

必须使用水印相机APP,精确到年月日。禁止后期补打水印——EXIF信息一查便知真伪。时间需与施工日志对应,建议开启GPS定位,留存经纬度证据。


要素二:位置标注

照片中须呈现轴线号、楼层号、构件编号。可放标牌、拉卷尺、指图纸,多角度拍摄,确保审计一眼辨明“这是哪里”。


要素三:人物入镜

关键节点须有管理人员、监理、甲方代表入镜。验收时合影,指令传达时记录——人物在画面中,就是一份“在场证明”。


文章配图


典型案例:某项目主体结构验收,施工方拍摄完整的钢筋绑扎照片,日期水印、轴线标注、监理与甲方代表全部到位。审计调取照片与施工日志比对,时间、位置、人员完全吻合。

全额通过。

举一反三:隐蔽工程验收、材料进场检验、设计变更交底、关键工序旁站——所有“过后看不见”的工序,三要素必须齐备。



第三层:完成后——前后对比

完工照片须与开工前对应,形成“前—中—后”的完整证据闭环。

拍摄三要点:

  • 同一角度:直观呈现“之前vs之后”的变化。
  • 同一参照物:证明前后是同一个位置。
  • 验收记录:签字、盖章、日期齐全,与照片配套保存。​

文章配图


典型案例:某工程变更签证,施工方从开工前即开始留痕——原始状态照片、变更施工全过程、完工后同一角度对比照。三组照片层层印证,审计无话可说。

全额认可。

举一反三:所有涉及“变化”的工序——变更签证、修补整改、增项施工、返工记录——均需做前后对比。对比越直观,审计越无话可说。


归档要求:

命名规则:按“日期_部位_内容”格式,如“20260725_3F_A轴柱_钢筋绑扎验收”

同步整理:照片与施工日志、验收记录同步归档,时间线一一对应。

定期备份:每周备份至云端或移动硬盘,防止手机丢失或损坏。

一个关键节点,拍3~5张有水印、有参照、有人的照片,胜过100张毫无辨识度的特写。

照片规范应满足国家标准《建设工程文件归档规范》GB/T 50328-2014、行业标准《照片档案管理规范》GB/T 11821-2002及相关地方规定,如全过程记录、隐蔽工程必拍、照片不可篡改、像素有最低门槛、归档移交有明确数量等要求。

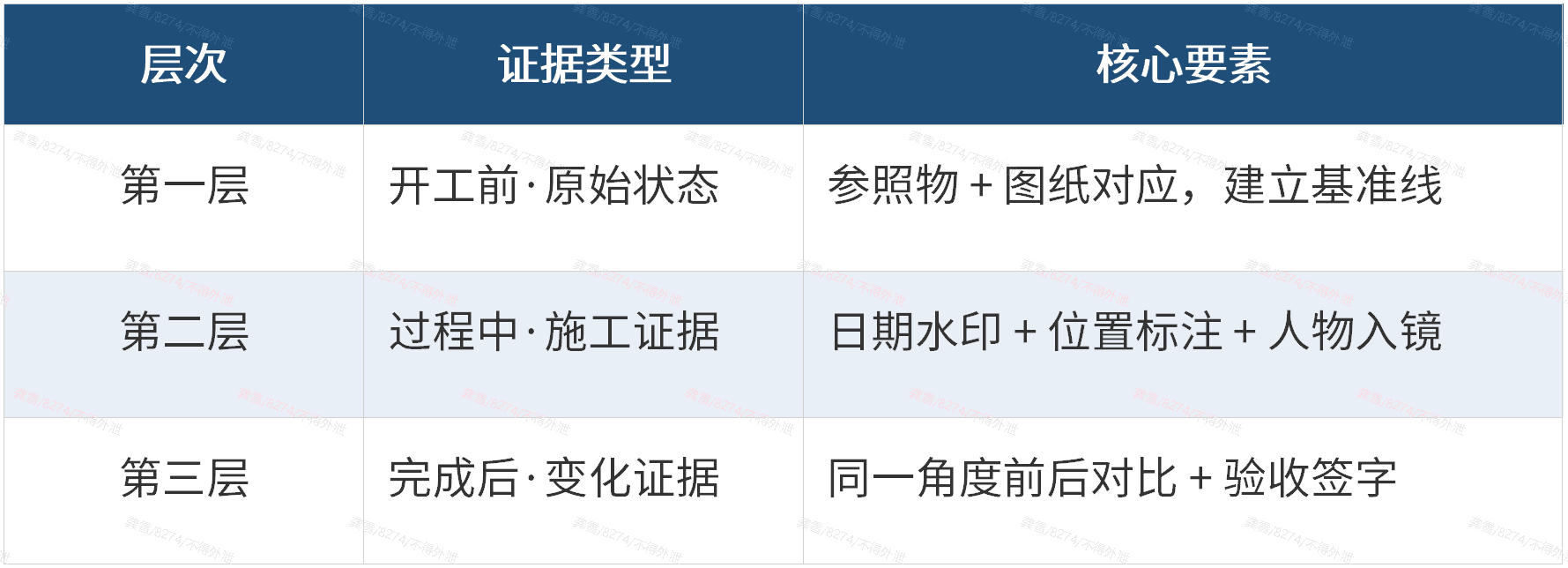

总结:三层闭环对照表

文章配图




照片不是证据,证据链才是关键证据。


三层闭环环环相扣——开工前有原始状态、过程中有三要素、完成后有前后对比。

只要证据链完整,审计没有理由不认。
