江南集中区污水处理厂|设备安装与联合试运转全纪实

文章配图文章配图文章配图文章配图文章配图文章配图文章配图文章配图文章配图文章配图文章配图文章配图文章配图文章配图文章配图

一座污水处理厂,主体结构封顶只能算“前半程”。真正让它成为“有生命的系统”的,是四大板块设备的精准落位,以及最后那道 72 小时带负荷联合试运转的关口。

依据 GB 50334-2017《城镇污水处理厂工程质量验收规范》 与 GB 50141-2008《给水排水构筑物工程施工及验收规范》,项目监理部按“进场—安装—试运转”这条链路逐环节严格把控,下文按五个维度进行复盘。

01  污水处理设备:让“净化”真正转起来

格栅除污机、水泵、鼓风机、曝气器、搅拌器、刮吸泥机、消毒设备——这是全厂的“心脏”。

安装前,监理先复核设备基础的位置、高程、尺寸及预埋件、预留孔(GB 50141-2008 ),确认无误方可就位。

就位后必须找正、找平、固定、二次灌浆。监理核查六项:水平度与垂直度偏差、地脚螺栓紧固力矩、联轴器同轴度、接口密封性、试运转的振动与温升、噪声。

判定尺度:主控项目全部合格,一般项目实测合格率不低于规范要求。

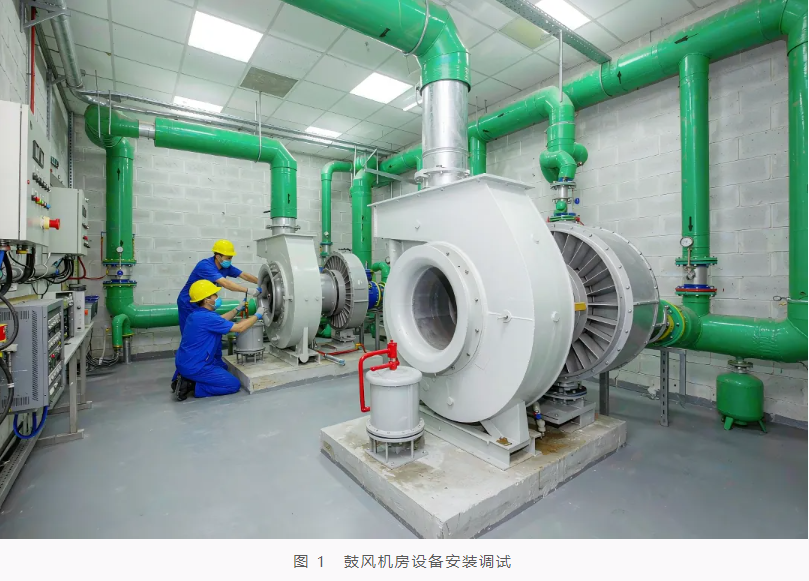

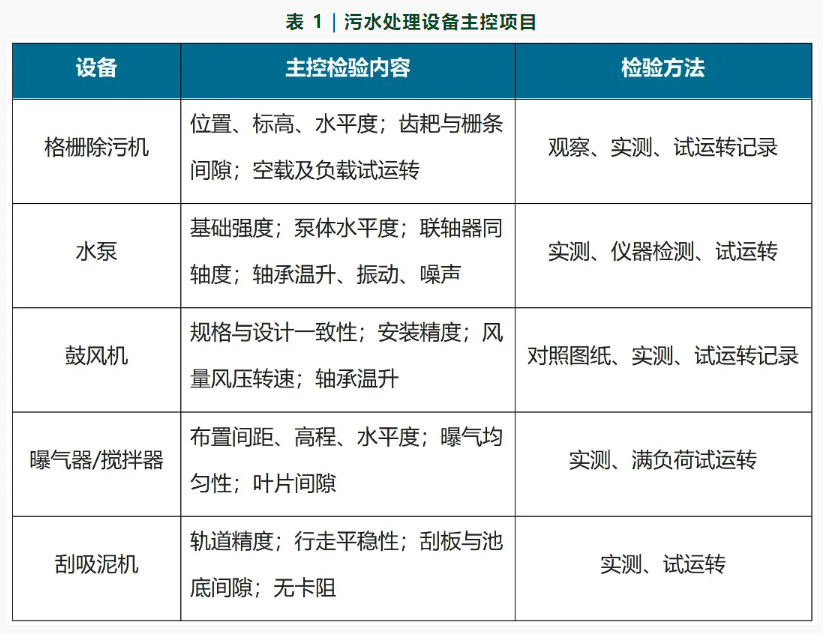

以鼓风机为例

安装精度直接决定曝气供氧效率。除核对型号规格与设计文件的一致性外,重点看单机试运转记录——连续运转时间、轴承温升、振动值、风量风压是否达标。

02  污泥处理设备:打通“最后一公里”

浓缩机、脱水机、输送机、料仓及加药装置,决定全厂减量化与资源化水平。

脱水机是监理控制的重中之重:基础承载力满足设计、减震装置按图布置、水平度偏差受控、滤带或转鼓的运转方向与转速张紧度符合技术文件。安装完成后做空载与带负荷试运转,核查泥饼含水率与处理能力。

进场环节有硬约束——逐台核查产品合格证、使用说明书、性能检测报告及进口设备商检证明(GB 50141-2008);现场配制的絮凝剂溶液须检测合格方可使用。

03  电气设备:构筑“动力血管”

变压器、高低压配电柜、电动机、电缆桥架、接地装置、照明及防雷——安装质量直接决定供电可靠性与运行安全。

控制要点贯穿三层:

进场 变压器、开关柜、电缆须有出厂试验报告与合格证书;

安装 基础型钢接地、柜体垂直度、电缆弯曲半径、接线压接质量,全部实测实量;

试验 交接试验、耐压试验、接地电阻与绝缘电阻测试、电动机空载试运转,满足GB 50150及设计要求。

一处易被忽略的要害:污水处理厂属潮湿、腐蚀性环境,设备防护等级与防腐措施必须符合设计;接地系统须形成可靠等电位连接——这是人身与设备安全的最后防线。

04  自控系统:赋予水厂“智慧大脑”

PLC 控制柜、现场仪表、在线监测设备、视频监控与上位机管理系统。

核心判据只有九个字:硬件到位、软件联通、数据准确。

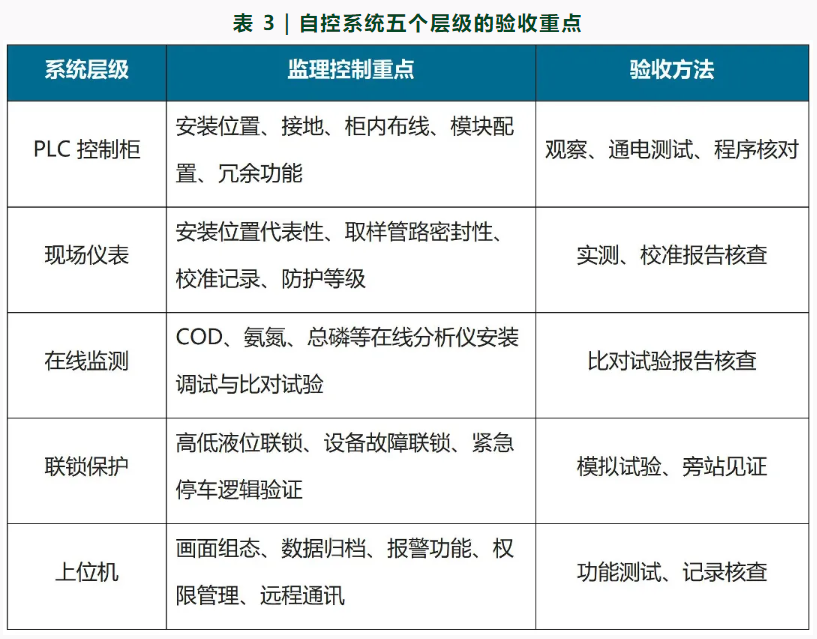

控制柜位置便于操作维护、柜内接线整齐标识清晰;仪表安装须真实反映工艺参数;PLC 程序与设计控制逻辑一致、上位机组态完整、报警阈值设定正确。

调试阶段监理必须旁站:手动/自动启停、联锁保护、故障报警试验、数据采集准确性验证,确保控制回路实现“现场手动—PLC 自动—上位机远控”三级顺畅切换,任何工况下安全可控。

05  72 小时带负荷:真正的“大考”

设备装完不等于工程结束。投入运行前必须完成功能性试验与联合试运转——这是检验设计、施工、安装质量的最终环节,也是工程转入运营期的标志。

① 七项前置条件,缺一不可

② 带负荷运行不小于 72 小时

期间所有设备连续稳定运行。处理水量、泥量、出水水质(COD、BOD₅、SS、氨氮、总磷)、曝气量、电耗均须达到或优于设计值;设备振动温升噪声正常;自控系统须在减员值守条件下稳定运行。

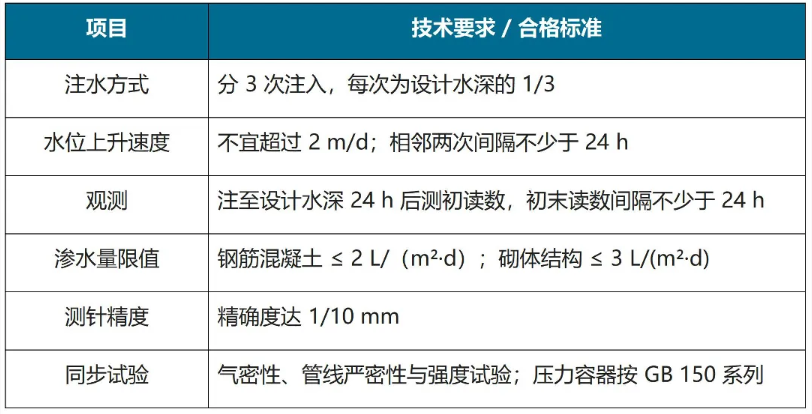

③ 构筑物满水试验(GB 50141-2008 ) 渗水量限值:钢筋混凝土 ≤ 2 L/(m²·d),砌体 ≤ 3 L/(m²·d)。

【监理结语】

从设备落位到 72 小时带负荷联调,每一步都是对设计意图的还原、对施工质量的检验。以规范为尺、以数据为据,确保每台设备安装到位、每条管线连接严密、每个控制逻辑准确无误。

当 72 小时试运转报告确认“合格”,这座污水处理厂才真正拥有“生命”。对监理人而言,这不是终点,而是筑牢安全运营与长效达标排放根基的新起点。

规范索引

GB 50334-2017 《城镇污水处理厂工程质量验收规范》
GB 50141-2008 《给水排水构筑物工程施工及验收规范》
GB 50150-2016 《电气装置安装工程电气设备交接试验标准》
GB/T 150 《压力容器》系列标准

发布于 2026-10-20
